2026年作為“十五五”規劃開局之年,超長期特別國債深度承接規劃核心目標,以“規劃定方向、資金保落地”為聯動機制,聚焦“新質生產力培育”與“安全能力建設”,為國家重大項目提供資金支持。
一、政策本源:“兩重”建設的戰略定位與制度設計
(一)政策演進與核心內涵
超長期特別國債支持“兩重”建設(國家重大戰略實施+重點領域安全能力建設),是黨中央著眼強國建設全局作出的重大決策部署,兼具逆周期調節與跨周期發展雙重功能。這一政策始于2024年,當年發行1萬億元專項支持重大戰略與安全領域,2025年規模擴容至1.3萬億元(其中8000億元投向“兩重”項目),2026年作為“十五五”規劃開局之年,發行規模有望突破1.5萬億元,“兩重”建設資金占比或提升至1萬億元。
與常規財政工具相比,超長期特別國債具有三大制度優勢:一是期限匹配性,20年、30年、50年期品種精準對接重大項目長建設周期需求,攤薄資金成本;二是責任明晰性,全部列為中央財政赤字,還本付息由中央承擔,不增加地方償債壓力;三是投向精準性,通過動態調整支持領域,確保資金聚焦國家核心需求。
(二)與“十五五”規劃的戰略銜接機制
2026年“兩重”項目申報嚴格遵循“規劃定方向、資金保落地”原則,形成“國家戰略—專項規劃—項目清單—資金配置”的傳導鏈條。國家發改委明確要求,申報項目必須納入“十五五”規劃核心任務體系,重點銜接六大領域:高水平科技自立自強、城鄉融合發展、區域協調發展、糧食能源安全、人口高質量發展、美麗中國建設。
從實踐來看,這種銜接體現為三類項目導向:一是跨區域標志性工程,如西部陸海新通道、國家水網骨干工程等戰略載體;二是階段性攻堅項目,如“三北”工程攻堅、長江流域生態修復等中長期任務;三是民生短板補強項目,如保障性住房、養老托育設施等。2025年提前下達的1000億元“兩重”項目清單中,城市地下管網、老舊小區改造等城市更新項目占比達40%,印證了規劃銜接的落地成效。
(三)新質生產力培育的融合路徑
“兩重”建設與新質生產力培育形成“載體—動能”互促關系,2026年申報明確要求項目嵌入創新驅動設計。具體體現為三個方向:
1、技術攻堅載體化:在“產業鏈供應鏈安全”領域,支持集成電路設備、量子精密測量儀器等“卡脖子”技術的中試平臺建設,單個項目最高可獲總投資60%的資金支持;
2、傳統基建智能化:在交通物流領域,推動鐵路信號系統國產化升級、港口自動化碼頭改造,2025年此類項目已占“兩重”設備更新資金的35%;
3、未來產業基礎設施化:將低空經濟起降場、氫能儲運管網等納入“新興領域改造”范圍,要求項目同步配套技術研發中心。
二、支持體系:“兩重”項目的領域界定與資金規則

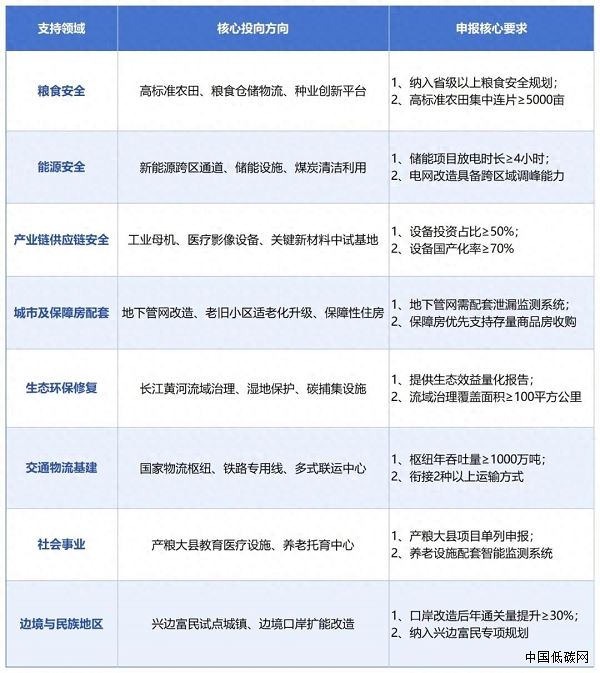

(一)八大核心支持領域及投向標準
2026年“兩重”項目延續“戰略導向+安全底線”的篩選邏輯,明確八大支持領域及具體投向要求,各類項目需滿足差異化標準:
(二)資金支持比例與分配機制
2026年“兩重”項目資金支持延續“分類分檔、動態調整”原則,根據項目公益性強度、戰略重要性實行差異化補助政策:
-
純公益性項目:如生態修復、邊境防控設施等,可按項目總投資的70%-100%給予補助,其中跨流域、跨區域項目優先享受全額支持;
-
準公益性項目:如城市地下管網、物流樞紐等,補助比例為40%-60%,需配套建立市場化運營機制(如管網維護費、倉儲服務費);
-
戰略性產業配套項目:如半導體產業園、氫能儲運基地等,采用“基礎補助+績效獎勵”模式,基礎補助比例15%-30%,達標后可追加至50%。
資金分配實行“項目質量優先、區域適度平衡”機制。2025年第二批申報數據顯示,項目審核通過率僅14%,其中長江經濟帶、西部陸海新通道等戰略區域項目通過率達28%,顯著高于全國平均水平。
(三)與其他政策工具的協同規則
“兩重”國債資金需與中央預算內投資、地方專項債、政策性金融工具形成“組合拳”,具體協同模式如下:
1、層級互補:中央預算內投資優先支持前期工作成熟的項目,國債資金承接后續建設,2025年提前下達的1000億元中央預算內投資已撬動3倍國債資金跟進;
2、功能分工:國債資金投向公益性部分(如地下隱患管線維修),專項債投向有收益部分(如管網配套商業設施),湖北荊州智慧城市項目通過此模式實現資金占比優化(國債30%、專項債40%、社會資本30%);
3、風險共擔:政策性銀行提供配套貸款,利率較LPR下浮15-25個基點,要求項目資本金比例不低于20%,其中國債資金可充抵資本金的50%。
三、申報實操:全流程關鍵節點與審核攻堅
(一)申報全周期時間節點管控
2026年“兩重”項目申報實行“跨年度儲備、分批次申報”機制,核心時間節點與任務如下:
1、儲備籌備期(2025年9-10月):完成項目可研編制、規劃符合性審查,納入省級三年滾動項目庫,廣東、江蘇等省份要求9月底前完成儲備入庫;
2、材料申報期(2025年11-12月):通過國家重大建設項目庫線上填報,提交立項批復、用地預審、環評公示等12項核心材料,線下同步報送紙質版至省級發改委;
3、審核反饋期(2026年1-2月):國家發改委聯合財政部進行合規性初審,2月底前反饋補正意見,補正窗口期僅15個工作日;
4、額度下達期(2026年3-4月):確定項目清單并下達資金,要求6月底前開工建設,年內形成不低于70%的實物工作量。
(二)申報材料核心要件與撰寫規范
申報材料需突出“戰略契合性、實施可行性、效益可量化”三大核心,關鍵要件撰寫要求如下:
-
項目申報書:需包含“戰略銜接論證”章節,明確與“十五五”規劃的具體條款對應關系,附省級發改委出具的規劃銜接證明;
-
投資估算與資金來源表:細化至單項工程,國債資金用途需明確到具體設備或建設內容,自籌資金需提供銀行存款證明或股東出資承諾;
-
可行性研究報告:強化技術可行性分析,如設備更新項目需提供新舊設備參數對比、節能效益測算,生態項目需附第三方環境影響評估報告;
-
前期手續證明:用地預審需明確避開生態紅線、基本農田,環評文件需完成專家評審公示,2025年政策要求12月底前完成所有前置手續。
(三)審核核心維度與通過率提升策略

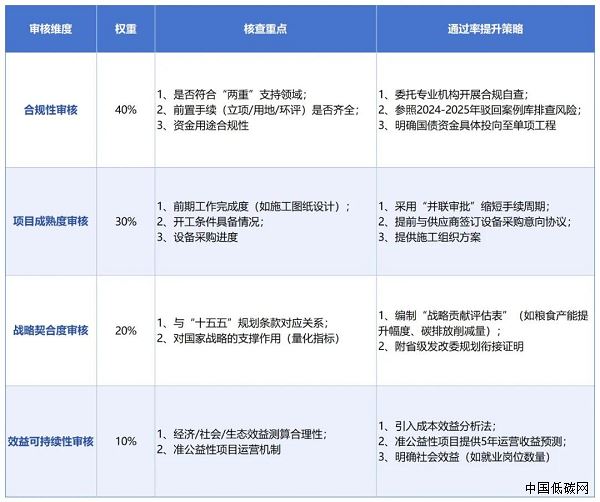

國家層面審核聚焦四大維度,各維度權重及攻堅策略如下:
1、合規性審核(權重40%):重點核查投向領域、前置手續、資金用途三大合規性。攻堅策略:委托專業機構開展合規性自查,參照2025年駁回案例庫(如房地產關聯項目、樓堂館所項目)進行風險排查;
2、成熟度審核(權重30%):評估前期工作完成度與開工條件。攻堅策略:提前與自然資源、生態環境部門對接,采用“并聯審批”模式縮短手續辦理周期,上海舊改項目通過此模式將前期周期壓縮至3個月;
3、戰略契合度(權重20%):量化項目對重大戰略的支撐作用。攻堅策略:編制“戰略貢獻評估表”,如糧食安全項目測算畝均產能提升幅度,能源項目核算碳排放削減量;
4、效益可持續性(權重10%):分析經濟、社會、生態綜合效益。攻堅策略:引入成本效益分析法,準公益性項目需提供未來5年運營收益預測,確保資金閉環。
2025年申報數據顯示,采用“合規自查+戰略量化+效益測算”組合策略的項目,審核通過率較平均水平高出42%。
四、資金運籌:拼盤設計與效益最大化路徑
(一)多元化資金拼盤構建模式
結合地方實踐,“兩重”項目資金拼盤可采用三類典型模式,適配不同項目屬性:
1、公益主導型(純公益性項目):國債資金(60%-80%)+ 中央預算內投資(10%-20%)+ 地方財政配套(10%-20%)
具體案例:長江荊江段(湖北荊州)生態修復項目(總投資 5.2 億元)
-
資金分配:國債資金 4.16 億元(占比 80%),用于岸線植被修復、魚類棲息地重構;中央預算內投資 0.52 億元(占比 10%),專項投向生態監測站建設;地方財政配套 0.52 億元(占比 10%),覆蓋項目前期勘察設計及后期管護費用。
-
落地成效:項目 2025 年 6 月開工,通過財政資金全額覆蓋避免資金籌措延誤,預計 2026 年底完工后,可提升荊江段水質達標率 15 個百分點,恢復水生生物棲息地面積 12 平方公里,相關進展已納入湖北省 “兩重” 項目季度通報。
2、收益平衡型(準公益性項目):國債資金(30%-50%)+ 地方專項債(20%-40%)+ 社會資本(10%-30%)
具體案例:深圳市龍華區地下綜合管網更新項目(總投資 10.3 億元)
-
資金分配:國債資金 3.09 億元(占比 30%),全部用于老舊管網隱患排查及破損修復;地方政府專項債 4.12 億元(占比 40%),投向新建帶智慧計量功能的供排水管網;社會資本 3.09 億元(占比 30%),由深圳水務集團聯合科技企業出資,負責管網智慧監測系統(含漏損預警、流量調控模塊)的建設與運營。
-
平衡機制:項目通過 “基礎服務收費 + 智慧增值服務” 實現收益閉環,其中供排水基礎收費覆蓋專項債本息,智慧監測系統向周邊工業園區提供數據服務獲取收益,反哺社會資本投資回報,該模式已被廣東省發改委作為 “兩重” 項目資金拼盤典型案例推廣。
3、產業驅動型(戰略性產業項目):國債資金(15%-30%)+ 政策性貸款(30%-40%)+ 企業自籌(30%-50%)
具體案例:上海市臨港新片區半導體高端設備中試基地項目(總投資 20.5 億元)
-
資金分配:國債資金 3.08 億元(占比 15%),用于中試線核心設備國產化適配改造;國家開發銀行政策性貸款 8.2 億元(占比 40%),期限 20 年、利率較 LPR 下浮 25 個基點,投向潔凈車間及配套設施建設;企業自籌 9.22 億元(占比 45%),由上海微電子裝備(集團)股份有限公司聯合臨港科創集團出資,覆蓋技術研發及人才引進成本。
-
驅動成效:項目聚焦 28nm 及以下先進制程光刻設備中試,2025 年獲批 “兩重” 資金后,已完成 3 條中試線搭建,預計 2026 年可實現 2 臺套國產光刻設備小批量交付,降低國內半導體制造企業設備進口依賴度,相關技術指標已納入國家發改委 “新質生產力培育重點項目跟蹤清單”。
(二)資金使用管控與績效評價
國債資金實行“全流程穿透式監管”,使用過程需遵循三大規則:
-
支付管理:采用“國庫集中支付”模式,根據項目進度撥付,開工后預付30%,主體完工支付至70%,竣工驗收后結清余款,嚴禁大額現金支付設備采購款;
-
用途管控:資金不得用于征地拆遷補償、人員經費等經常性支出,設備采購需通過政府采購網公開招標,單一來源采購占比不得超過20%;
-
績效評價:建立“年度考核+竣工評估”體系,考核指標包括投資完成率、開工率、戰略目標實現度等,未達標項目需限期整改,整改不力者收回剩余資金。
(三)區域差異化申報策略
結合政策導向與地方稟賦,不同區域需針對性設計申報策略:
-
東部發達地區:聚焦“科技創新+城市更新”,如廣東申報半導體產業園、上海申報舊改配套智能設施,突出技術先進性與模式創新性;
-
中西部地區:側重“基礎設施+生態保護”,如四川申報西部陸海新通道物流樞紐、湖北申報長江流域治理,強化戰略載體屬性與民生效益;
-
邊境與民族地區:主打“安全保障+民生改善”,如云南申報邊境口岸擴能、內蒙古申報興邊富民城鎮建設,突出國家安全貢獻與區域協調價值。
五、風險防控:申報與實施中的關鍵問題應對

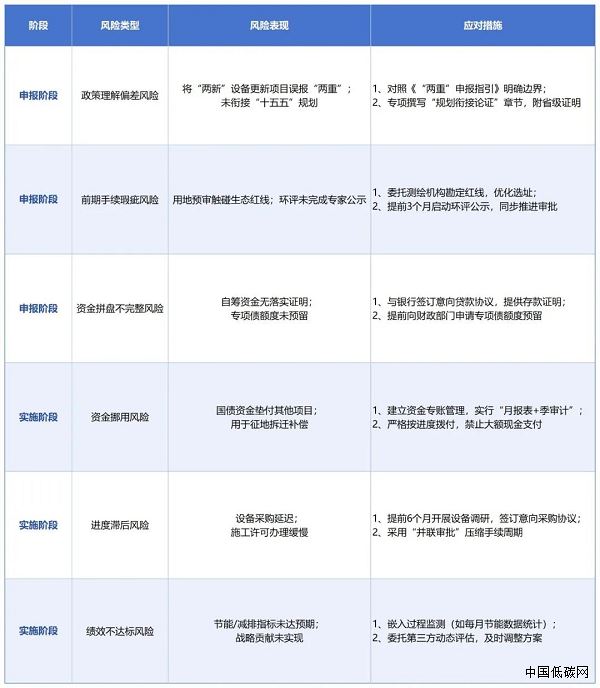

(一)申報階段常見風險及規避
1、政策理解偏差風險:誤將“兩新”領域設備更新項目納入“兩重”申報。應對:對照國家發改委《2025年“兩重”項目申報指引》,結合2026年補充通知,明確“兩重”與“兩新”的邊界(“兩新”側重消費端升級,“兩重”側重戰略端保障);
2、前期手續瑕疵風險:用地預審未避開生態紅線。應對:委托測繪機構開展紅線勘定,提前與自然資源部門溝通,采用“選址優化+生態補償”方案化解沖突;
3、資金拼盤不完整風險:自籌資金無落實證明。應對:與銀行簽訂意向貸款協議,或引入政府產業基金,提供出資承諾函作為佐證。
(二)實施階段監管風險及應對
1、資金挪用風險:將國債資金用于其他項目墊付。應對:建立資金專賬管理,實行“月報表+季核查”,委托第三方機構進行資金使用審計;
2、進度滯后風險:因設備采購延遲導致開工延誤。應對:提前開展設備市場調研,與供應商簽訂意向采購協議,預留3個月以上采購周期;
3、績效不達標風險:節能、減排等指標未達預期。應對:在項目實施中嵌入過程監測,委托專業機構動態評估,及時調整技術方案。
六、結語:把握“十五五”開局的政策窗口期
2026年超長期特別國債“兩重”項目申報,本質是國家戰略落地與地方發展需求的精準對接。對于申報主體而言,需把握三大核心邏輯:在戰略認知上,緊扣“十五五”規劃與新質生產力培育的雙重導向;在實操層面,嚴控前期手續成熟度與資金拼盤合規性;在策略設計上,結合區域稟賦打造差異化項目亮點。
